定制鋼格柵不是一個簡單的訂單生產,而是一個需要精確合作的系統工程。交付過程中的許多問題往往來自于最初的需求溝通偏差或關鍵節點的控制疏漏。本文將帶您完成定制鋼格柵的完整過程,揭示每個階段必須掌握的要點,以確保您不僅獲得合格的產品,而且完全符合預期的解決方案。
一、鋼格柵定制準確定位需求階段
工作條件場景的三維恢復是
定制的起點。不僅需要提供平面圖紙,還需要描述動態使用場景——叉車型號和輪距、最大設備振動頻率、清洗方法和化學成分。制藥廠未解釋高壓蒸汽清洗需求,導致普通
鍍鋅層迅速脫落,三個月后被迫更換。
負荷類型的專業表達決定了安全底線。避免模糊的“承載3噸”表達,并說明“三噸叉車四輪分布,單輪接觸面積100×150mm,最大動載系數1.5”。高級采購將提供設備廠家出具的荷載分布圖,并要求供應商復算確認。
環境參數的完整披露影響了材料的選擇。包括年平均溫度、濕度范圍、腐蝕性物質濃度、紫外線強度等。沿海電廠未告知海風鹽霧濃度,按普通沿海標準選擇材料,不到預期壽命的一半。
二、鋼格柵定制技術方案確認環節
工藝路線的可行性驗證是必不可少的。供應商提出的解決方案需要經過三方論證:設計院審計理論計算、生產部門評價過程實現、施工隊伍確認安裝可行性。由于忽視焊接變形控制方案,大量格柵無法在現場安裝。
樣品試制的真實測試勝過千言萬語。要求供應商生產1個供應商。:1功能樣品模擬現場工況30天。包括負荷疲勞試驗、化學腐蝕試驗、溫度循環試驗等。通過樣品試驗,汽車廠發現合格的G355規格在模擬緊急制動條件下變形超標,及時升級為G405,避免事故發生。
技術協議的逐一鎖定是維權的依據。將材料證明方法、檢測標準和驗收流程轉化為可執行的合同條款。特別是要明確“不符合時的處理方案”。如果偏差超過3%,整批退貨,而不是簡單的“協商解決方案”。
三、鋼格柵定制監控制造過程
原材料入廠檢驗是第一關。要求供應商提供每批鋼材的第三方檢驗報告,并保留隨機抽樣和復檢的權利。由于疏忽,整批不銹
鋼格柵鎳含量不足,發現時已安裝一半以上。

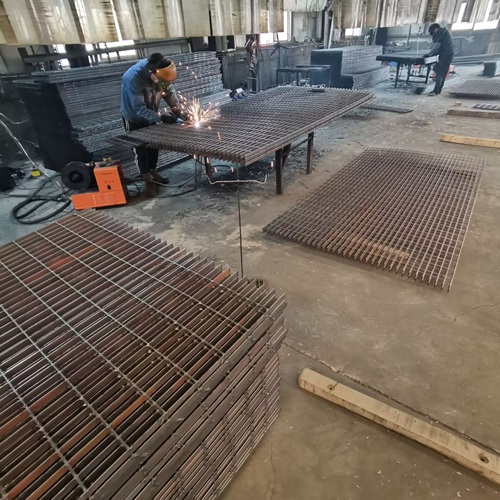

必須親自訪問關鍵過程的見證點。確定幾個必須監督的環節:第一次焊接質量確認、
鍍鋅前表面處理檢查、第一批成品尺寸審查?;て髽I采購總監分享的經驗是:“看到
鍍鋅槽溫度顯示460℃,比任何質量檢驗報告都更令人放心。”
嚴格控制和防范過程變化中的風險。確認方案的任何修改都必須經過書面申請、評估和批準。一個項目由于生產部門私自調整網格間距,整體承載力下降25%,造成重大安全隱患。
四、鋼格柵定制物流與現場管理
特殊包裝的防變形設計往往被鄙視。超長格柵(6米以上)必須采用立體桁架包裝,而不是簡單捆扎。由于包裝不當,到達時發現彎曲變形率達到30%,嚴重影響安裝進度。
現場存放的標準要求影響使用壽命。明確堆放層數限制(一般不超過10層)、墊木位置(間距不超過1.5米)、防雨防潮措施等。某項目因隨意堆放導致下格柵變形,損失超百萬元。
提前準備好安裝條件,節省工期。包括基礎平整度要求(3mm/2m)、預埋件的位置公差(±5mm)、臨時固定措施等。如果這些細節等到貨到了才處理,可能會延誤工期幾周。
